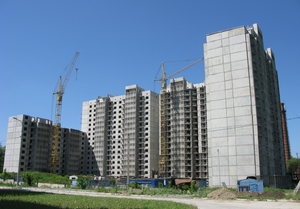

Дом на ул. Карякина в апреле 2009 года
Полностью закончен монтаж 10, 9,8,7,6 подъездов. В настоящий момент монтируется 4 и 3-й подъезды на уровне 11 этажа.
Выполнены работы по заливке фундаментной плиты под 2 и 1 подъезды.
Балконные ограждения смонтированы на 75%
Ведется монтаж лестничных клеток
Выполняется кирпичная кладка вентиляционных шахт в 7 подъезде, с 10 по 8 подъезд эти работы выполнены на 100%. Так же в 10-м подъезде полностью выполнен монтаж МПО
Устройство мягкой кровли в 10 и 9 подъездах выполнено на 100%. В 10-9 подъездах полностью выполнен монтаж внутренней разводки электросетей, эти же работы выполняются в 8 и 7 подъездах.
